Vodovodní přípojka: Vše, co potřebujete vědět

Publikováno: 20. 06. 2021 10 minut čtení
Vodovodní přípojka aneb přípojka vody je nejjednodušším řešením, jak dostat pitnou vodu až do vaší domácnosti. Jak vodovodní přípojku zbudovat, jaká bude cena za připojení vody a konečně, jak je to s povolením vodovodní přípojky v roce 2026? Přečtěte si vše na jednom místě.

Co je vodovodní přípojka

Vodovodní přípojku si můžete jednoduše představit jako potrubí vedoucí od vodovodního řadu k vaší nemovitosti. Dle zákona o vodovodech a kanalizacích pro veřejnou potřebu č. 274/2001 Sb. se jedná o samostatnou stavbu, ke které je třeba vypracovat projektovou dokumentaci a v některých případech také získat povolení stavebního úřadu.

Zákon dále uvádí, že přípojka vody se nepovažuje za vodní dílo, čímž se liší například od domovní čističky odpadních vod nebo tříkomorového septiku. Co z toho plyne? Přípojku nemusí projektovat autorizovaný vodohospodář (ačkoliv k tomu má veškeré předpoklady a bývá tou nejlepší volbou), ale stačí oslovit architekta rodinného domu.

vodovodní přípojka

Kdo je vlastník vodovodní přípojky

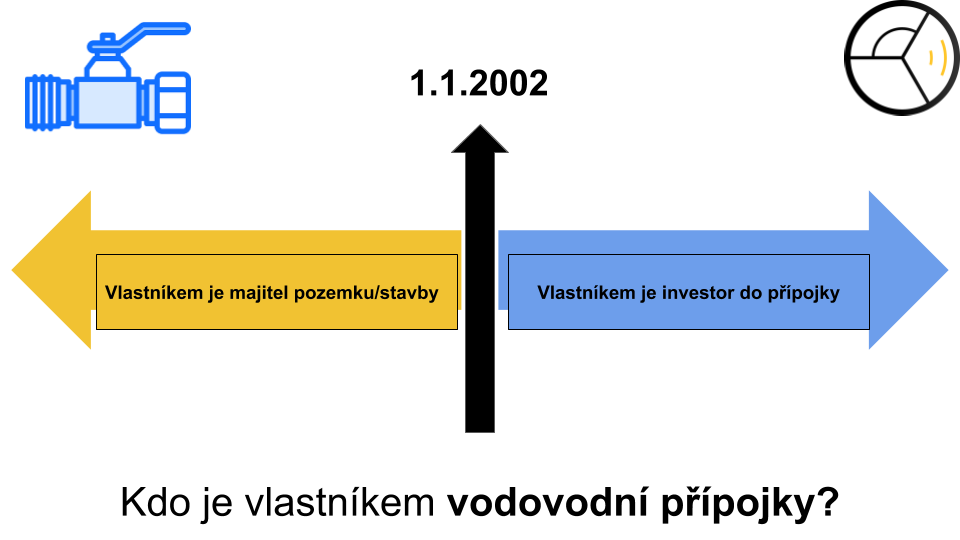

Zákon o vodovodech a kanalizacích se zmiňuje také o tom, komu vodovodní přípojka patří. Všechny přípojky vybudované před rokem 2002 jsou ve vlastnictví majitele pozemku nebo stavby, ke které přípojka vede. Od roku 2002 ale došlo ke změně, podle níž se vlastnictví vodovodní přípojky přenáší na investora neboli na osobu, která za zhotovení přípojky zaplatila.

Z vlastnictví vodovodní přípojky samozřejmě plynou určitá práva, ale také povinnosti. Vlastník přípojky vody je proto povinen:

  • ochraňovat vodovodní přípojku tak, aby nedošlo ke znečištění vody ve vodovodu,

  • zajistit vodotěsnost přípojky,

  • uhradit opravu, případně výměnu vodovodní přípojky.

kdo je vlastníkem přípojky vody

Jak na zřízení vodovodní přípojky

Zřízení vodovodní přípojky je sérií několika kroků. Celý proces od jednání se stavebním úřadem a správcem sítě až po projekt, případné povolení a stavbu vodovodní přípojky může zabrat až 5 měsíců.

Pojďme si jednotlivé kroky, ze kterých se proces realizace vodovodní přípojky skládá, představit podrobněji.

Jak zřídit vodovodní přípojku krok za krokem

  1. Kontaktování vodárenské společnosti

  2. Oslovení projektanta

  3. Získání povolení

  4. Stavba přípojky

  5. Napojení vodovodní přípojky

  6. Dokončení přípojky

Kontaktování vodárenské společnosti

Prvním krokem na cestě za vodovodní přípojkou je oslovení provozovatele vodárenské sítě. Zeptejte se na podmínky připojení, zjistěte si ceny za vodu a pomalu můžete začít studovat smlouvu o dodávkách vody.

Oslovení projektanta

Jakmile od správce vodárenské sítě obdržíte písemné potvrzení, že vaši nemovitost lze připojit na vodovodní přípojku, je načase oslovit projektanta. Přípojka vody sice není vodním dílem, přesto ji nejčastěji projektuje autorizovaný vodohospodář.

Získání povolení

V momentě, kdy držíte projekt vodovodní přípojky v ruce, můžete začít řešit případné povolení přípojky. Jak postupovat u povolení přípojky vody se dozvíte níže v článku. Podle současného stavebního zákona záleží na délce přípojky. Vodovodní přípojka do délky 25 metrů od stávajícího vodovodního řadu je drobnou stavbou a nevyžaduje povolení stavebního úřadu. U delší přípojky je potřeba získat povolení záměru od stavebního úřadu.

Stavba přípojky

Po získání povolení (pokud bylo potřeba) se můžete pustit do realizace přípojky. Většinu klientů v této fázi zajímá, kolik to celé bude stát. Cena vodovodní přípojky primárně záleží na délce výkopu a povrchu, pod kterým povede. Zatímco jeden metr výkopu v trávě vyjde na 1 500 korun, kopete-li přes asfaltovou komunikaci, cena za metr vodovodní přípojky se vyšplhá až na trojnásobek.

Napojení přípojky

Předposlední krok – napojení přípojky – musí provést zaměstnanec vodárny. V této fázi dochází k instalaci vodoměru, tlakové zkoušce a propojení s vnitřní instalací.

Dokončení přípojky

Po dokončení přípojky a instalaci vodoměru se podepisuje smlouva o odběru vody. Jakmile jsou splněny všechny potřebné podmínky, už vám nic nebrání začít přípojku vody jaksepatří používat.

Kolik stojí vodovodní přípojka

Cena vodovodní přípojky se skládá z nákladů na projekt a případné povolení, výkopové práce, stavební úpravy a napojení na vodovodní řad.

Cena za projekt vodovodní přípojky*

První položkou na vašem pomyslném “nákupním” seznamu je projektová dokumentace k vodovodní přípojce. Ta se obvykle pohybuje okolo 12–15 tisíc korun. Předem si zjistěte, zda cena zahrnuje veškeré případné úpravy.

* Upozornění: Ceny uvedené v článku jsou orientační a odpovídají době jeho zveřejnění.

Cena za povolení vodovodní přípojky

Povolení přípojky nad 25 metrů lze získat dvojím způsobem – buď budete s úřady jednat sami, nebo využijete služby tzv. inženýringu. V takovém případě předáte projektantovi plnou moc a necháte veškeré starosti s obíháním úřadů na něm.

Správní poplatek za povolení přípojky činí od roku 2025 celkem 5 000 korun.

Cena za stavbu vodovodní přípojky

Největším nákladem je bezesporu samotná stavba přípojky a potřebný materiál. Kolik ve výsledku zaplatíte, záleží zejména na tom:

  • zda výkop provedete svépomocí (či oslovíte svého známého), nebo si najmete profesionálního bagristu,

  • jak dlouhá je přípojka,

  • kudy vede trasa přípojky.

Bagrista – Pokud si výkop vybagrujete sami nebo oslovíte svého známého, povede se vám ušetřit pár tisíc korun. V opačném případě počítejte s tím, že najatému bagristovi platíte jednak za vytyčení sítí infrastruktury (aby při kopání nenarušil už existující sítě), jednak za samotnou práci (dle hodinové sazby).

Činnost

Orientační cena

Vytyčení jedné sítě

500 Kč

Hodinová sazba bagristy

1 200 Kč

Délka a trasa přípojky – Největší vliv na cenu má však délka a trasa přípojky. Tím máme na mysli, zda kvůli přípojce vody kopete na travnatých plochách, či na asfaltové komunikaci. Připravili jsme pro vás orientační ceník za 1 běžný metr (bm). Pokud tedy víte, jak dlouhou přípojku budete budovat, můžete její délku jednoduše vynásobit cenou za běžný metr uvedenou v tabulce. Tato cena zahrnuje i materiál.

Terén

Orientační cena za 1 bm výkopu

Asfaltová komunikace

6 000 Kč

Chodník – asfalt

5 000 Kč

Chodník – dlažba

5 000 Kč

Zatravněná či nezpevněná plocha

3 500 Kč

Pokud tedy vaše přípojka měří 20 metrů, budou ceny za výkop a materiál následující:

Terén

Orientační cena za 20 bm výkopu

Asfaltová komunikace

120 000 Kč

Chodník – asfalt

100 000 Kč

Chodník – dlažba

100 000 Kč

Zatravněná či nezpevněná plocha

70 000 Kč

Cena za napojení na vodovodní řad

V momentě, kdy máte vodovodní přípojku zhotovenou, přichází na řadu její napojení na vodovod. To zajišťuje pracovník správce sítě, který provede tlakovou zkoušku, přiveze a napojí vodoměrnou sestavu a provede napojení na vodovodní řad. Za tuto službu včetně materiálu zaplatíte přibližně 10 tisíc korun.

Celková cena za přípojku vody

Nakonec je třeba veškeré výše uvedené položky sečíst – získáte tak přibližnou finální cenu vodovodní přípojky. Protože je však každá situace individuální, nemůžeme v následující tabulce uvést jednu konkrétní cenu. Místo toho vám připomeneme, z čeho všeho se výsledná cena skládá.

Činnost

Orientační cena (bez DPH)*

Projekt vodovodní přípojky

11 990 Kč

Povolení přípojky svépomocí

5 000 Kč

Vytyčení jedné sítě

500 Kč

Hodinová sazba bagristy

1 200 Kč

Výkop 1 bm: Asfaltová komunikace

6 000 Kč

Výkop 1 bm: Chodník – asfalt

5 000 Kč

Výkop 1 bm: Chodník – dlažba

5 000 Kč

Výkop 1 bm: Zatravněná či nezpevněná plocha

3 500 Kč

Napojení přípojky včetně vodoměrné soustavy

10 000 Kč

Upozornění: Ceny uvedené v článku jsou orientační a odpovídají době jeho zveřejnění.

Projekt vodovodní přípojky

Projekt přípojky vody je dokumentace, kterou budete potřebovat pro jednání s vodárnami i se stavebním úřadem. Vypracovat ho může jak architekt domu, tak autorizovaný vodohospodář.

Co bude potřebovat projektant vodovodní přípojky

V dnešní době už není nutné, aby projektant dorazil na místo a udělal ohledání situace. Vystačí si s digitalizovanými podklady, ať už jde o mapy či inženýrské sítě. I tak od vás ale bude potřebovat doplnit pár informací, a to konkrétně:

  • určení lokality (parcelní číslo, katastrální území),

  • umístění objektu na pozemku (stávající, nebo budoucí),

  • zda už proběhla komunikace se správcem vodovodu,

  • zda už znáte od správce polohu sítě či podmínky napojení,

  • pro kolik EO (ekviv. obyvatel) se bude přípojka navrhovat, případně o jaký se jedná provoz (obchod, ubytovna, kanceláře apod.),

  • přibližnou představu o trase přípojky a místě napojení objektu,

  • přibližnou představu o umístění vodoměrné šachty.

Co obsahuje projektová dokumentace vodovodní přípojky

Projektová dokumentace přípojky vody má přibližně 35 stran a obsahuje následující části:

  • Průvodní zpráva

  • Souhrnná technická zpráva

  • Situační výkresy

  • Dokumentace objektů a technických a technologických zařízení

  • Dokumentace stavebního objektu

projekt vodovodní přípojky

Kolik stojí projekt vodovodní přípojky

Cena projektu vodovodní přípojky závisí na konkrétní projekční kancěláři. Obvykle se pohybuje okolo 15 tisíc korun (včetně DPH). Ujistěte se, že finální cena zahrnuje veškeré případné úpravy.

Povolení vodovodní přípojky

Podle současného stavebního zákona (od roku 2024) záleží na délce vodovodní přípojky:

  • Vodovodní přípojka do 25 metrů – přípojka do délky 25 metrů od stávajícího vodovodního řadu se považuje za drobnou stavbu a nevyžaduje povolení stavebního úřadu.

  • Vodovodní přípojka nad 25 metrů – u delší přípojky je třeba získat povolení záměru od stavebního úřadu.

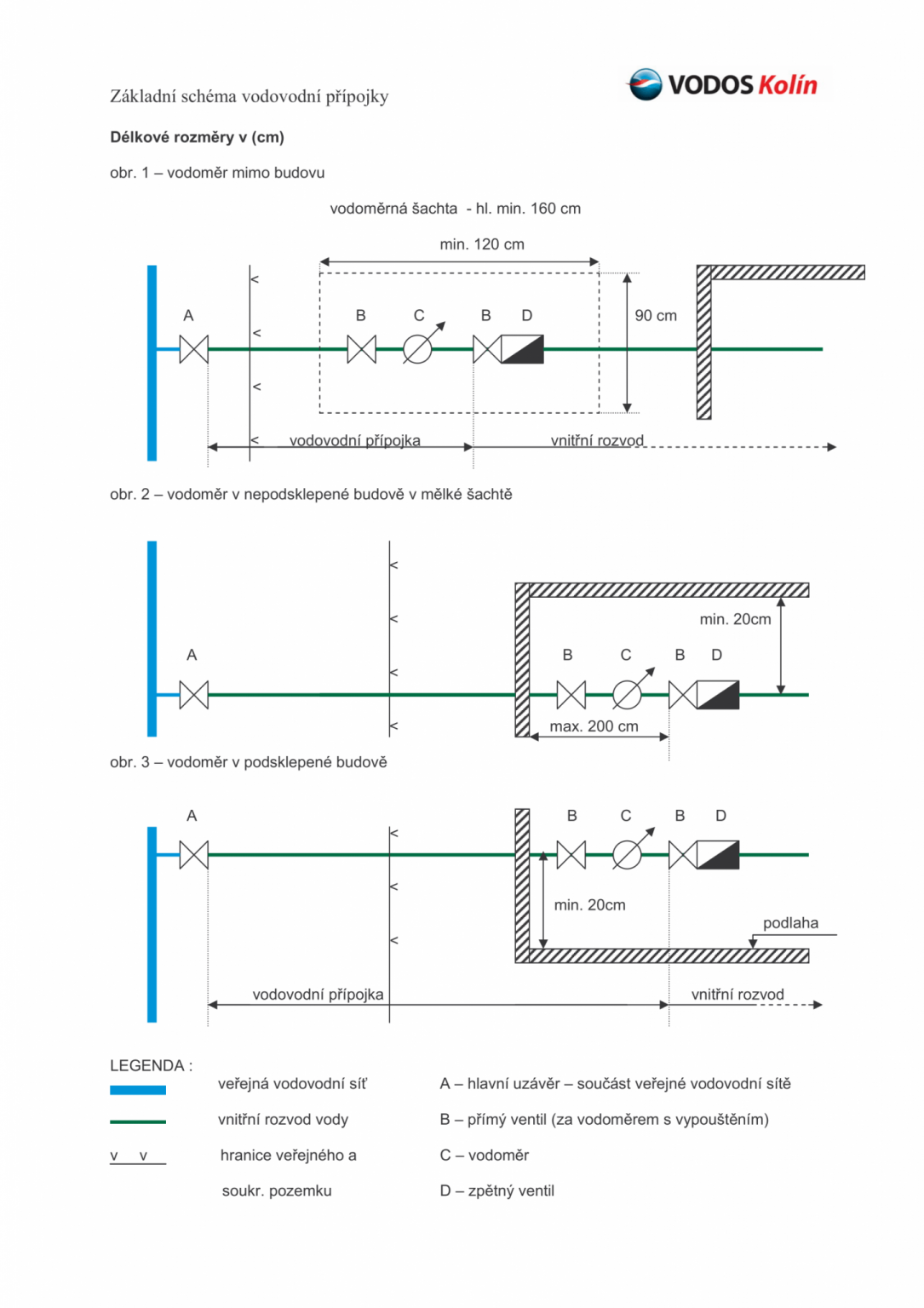

Schéma vodovodní přípojky

schéma vodovodní přípojky

FAQ – Nejčastější otázky a odpovědi k vodovodní přípojce

faq

Co je vodovodní přípojka na klíč?

V případě, že si chcete ušetřit čas a starosti, můžete si připlatit za službu vodovodní přípojky na klíč. Společnosti, které vodovodní přípojku na klíč nabízejí, vám za předem danou cenu zařídí vše potřebné od projektu přes povolení až po zemní práce a zprovoznění přípojky.

Co dělat, když se přípojka vody nachází na cizím pozemku?

Pokud vaše vodovodní přípojka vede pod cizím pozemkem, je na něj s největší pravděpodobností uvaleno věcné břemeno. Z něj mimo jiné vyplývá, že je vlastník pozemku povinen zdržet se všeho, co by vedlo k ohrožení inženýrské sítě. Po předchozím projednání musí navíc oprávněné osobě umožnit vstup na pozemek za účelem prohlídky či údržby inženýrské sítě, a to po nezbytnou dobu a v nutném rozsahu.

Jaký je sklon vodovodní přípojky?

Sklon vodovodní přípojky definují správci sítě. Obecně platí, že by měl být minimálně 3 promile a zároveň by přípojka měla být položena alespoň 1,2 m pod zem v nezámrzné hloubce. Sklon minimálně 3 promile platí ve všech případech, kde je to technicky možné. Z čehož vyplývá, že lze udělat výjimku z objektivních důvodů.

Do jaké hloubky je třeba přípojku uložit?

Hloubka vodovodní přípojky, resp. hloubka výkopu musí zabránit zamrznutí potrubí. Můžete se tak setkat s výrazem nezámrzná hloubka – ta se v případě skalnatých a štěrkových zemin nachází minimálně 1,5 m pod zemí, zatímco v hlinitých zeminách přibližně 1,2 m pod zemí.

V případě, že je povrch zpevněn např. kameny nebo betonem, výška takového povrchu se započítá pouze polovinou. Požadovaná hloubka se dá případně sanovat krytím/zateplením vodovodní přípojky.

Co je chránička vodovodního potrubí?

Chráničky vodovodní přípojky slouží jako mechanická ochrana přípojky vody před poškozením v podzemí. Její šířku stanovuje správce sítě. Pokud nevíte, jak taková chránička vypadá, můžete si ji prohlédnou například zde

Co je ochranné pásmo vodovodní přípojky?

Za účelem ochrany vodovodů a kanalizací jsou stanovena ochranná pásma ve vzdálenosti 1,5 až 3,5 metru od potrubí. Konkrétní vzdálenost pak závisí na jeho průměru. V těchto ochranných pásmech není možné provádět stavby, vysazovat trvalé porosty, zakládat skládky či provádět terénní úpravy.

Co je vodoměrná sestava?

Vodoměrná sestava je de facto držák na vodoměr, na jejíchž obou koncích nalezneme uzávěr. Klasický se skládá z uzavíracího ventilu, filtru mechanických nečistot, zpětné klapky a regulátoru tlaku vody.

Co je vodoměrná šachta?

Vodoměrná šachta je plastová nádoba typicky sudového tvaru, která se umisťuje na hranici pozemku. Do šachty je zaveden přívod vody a je v ní také uložen vodoměr a příslušné armatury. Typicky se instaluje pod terén v nezámrzné hloubce.

Ne vždy se ale vodoměrná šachta buduje, záleží na požadavcích správce vodovodu. Pokud šachta není potřeba, vodoměr se umísťuje klasicky uvnitř nemovitosti.

Kam umístit vodoměrnou šachtu?

Pokud správce vodovodu trvá na vybudování vodoměrné šachty, většinou vás rovnou spraví o tom, kam ji umístit. Někteří správci chtějí šachtu umístit na veřejně přístupné místo, jiní naopak za hranici vašeho pozemku.

Co je společná (sdružená) přípojka vody?

Společná neboli sdružená vodovodní přípojka je pozůstatkem minulých dob, kdy se o přípojku vody dělilo hned několik nemovitostí (typicky bytových domů). Dnes se takovéto přípojky nepovolují, dle zákona musí mít každá nemovitost vlastní vodovodní přípojku.
